攻坚克难显担当 先锋本色铸忠诚


集团优秀共产党员吴天文

在鑫顺矿业松树南沟金矿尾矿库加高扩容重点项目这场艰苦卓绝的攻坚战中,项目负责人吴天文临危受命,在矿山发展面临“库容危机”时挺身而出,用330天的坚守换来了项目的顺利推进,用实际行动诠释了“一名党员就是一面旗帜”的深刻内涵。


临危受命,锚定矿山发展“生命线”

2022年起,松树南沟金矿尾矿库的“库容警报”持续拉响。这座已平稳运行十余年的“生命工程”,到2023年底剩余库容仅能支撑公司满负荷生产半年,矿山的长远发展面临严峻考验。


“关键时刻,党员必须顶上去!”吴天文主动请缨,毅然扛起尾矿库加高扩容的重任。立项阶段,面对用地范围受限、环保要求严格等多重考验,常规扩容方案根本无法落地。他化身“协调中枢”,一头对接各领域专家,汲取智慧和经验;一头联动设计院,细化技术参数,将“生态优先、集约用地”理念转化为具体设计指标,反复打磨修改,在重重限制中找到了一条切实可行的路径,为项目立项奠定了坚实基础。

破解难题,扫除工程推进“拦路虎”

用地问题是横亘在项目面前的“拦路虎”,尤其是历史遗留的用地纠纷,让项目推进举步维艰。


为了啃下这块“硬骨头”,吴天文从“吃透政策”入手,深入钻研《土地管理法》《森林法》等法律法规及地方配套政策,带着问题清单反复沟通请教有关部门,从勘测定界的技术标准到地质灾害评估的关键指标,再到地价确定的核算依据,逐项破解难题。经过1年的奔走协调,项目成功签订租地协议,扫除了关键障碍,为安全设施建设铺平了道路。

多维突破,筑牢项目建设“根基石”

尾矿库加高扩容是一项系统性工程,工程勘查、水文勘查与安全设施设计环环相扣,每一个环节都至关重要、不容有失。


吴天文深知勘查数据是设计的“源头活水”,对勘查团队提出了严格要求:不仅要摸清地形地貌、地层结构等基础信息,还要重点监测区域水文特征——尤其是雨季、融雪期的水位变化对坝体的影响。他牵头组织多轮现场勘查复核,为后续设计提供了精准的数据支撑。

安全是尾矿库的“生命线”。他全程跟踪安全设施设计过程,结合水保、林草和环保等特殊要求,严格把关每一个细节,重点关注坝体防渗、排洪系统等关键部位的安全性,反复向专家请教,逐条落实修改意见。在他的严格要求和积极推动下,安全设施设计顺利通过审查批复,为工程施工划定了“安全红线”。

一线坚守,擦亮党员先锋“底色红”

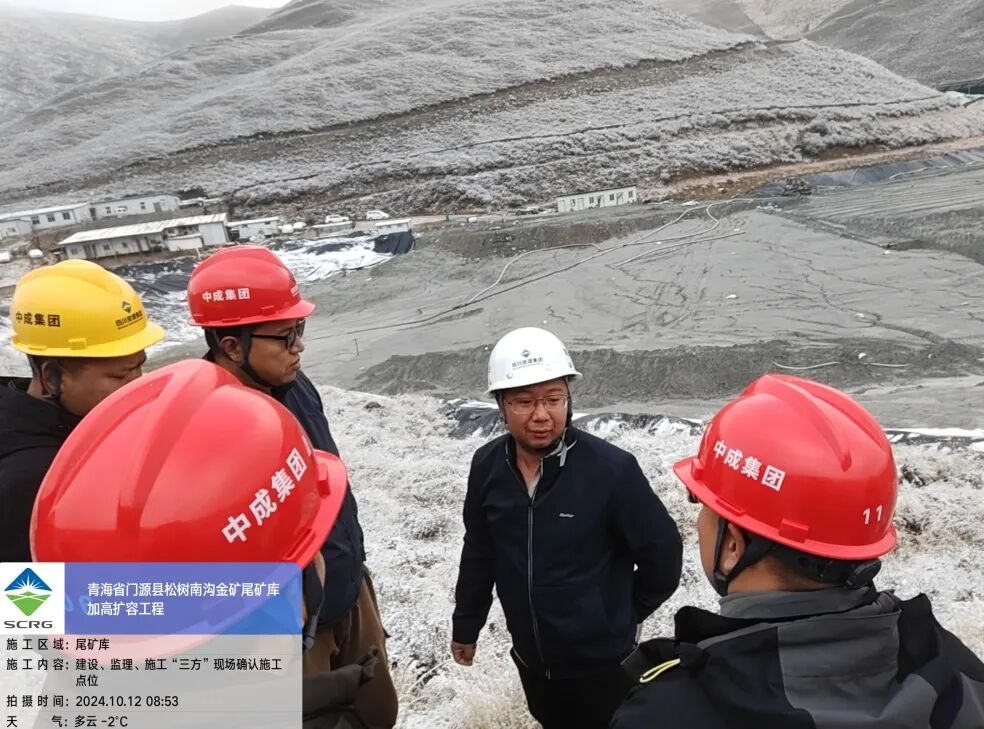

在330天的攻坚期里,吴天文几乎放弃了所有休息时间。无论是烈日或寒风,施工现场总能看到他的身影,他常说:“党员干部就要在一线,问题在哪里,我们的脚步就应该到哪里。”在他的带领下,项目团队高效推进安全设施建设,为尾矿库如期投运筑牢了坚实基础。


如今,松树南沟金矿尾矿库加高扩容项目已顺利完成,成为了公司可持续发展的“新引擎”。回望这段攻坚路,吴天文始终保持着谦逊:“我只是做了自己该做的事。”这句朴实的话语背后,是一名共产党员“关键时刻冲得上去、危难关头豁得出来”的责任与担当,他用实干实绩诠释了对党和事业的忠诚,为企业高质量发展注入了先锋力量。
